“十五五”首台开工核电机组徐圩1号机组钢衬里安装进度过半

2026-09-24 09:49  来源:江苏徐圩核能供热发电厂  浏览:

9月15日,我国“十五五”开工建设的首台核电机组——江苏徐圩核能供热发电厂1号机组传来建设节点喜讯,核岛安全壳钢衬里模块三顺利完成吊装就位,项目主体工程建设再获关键进展。

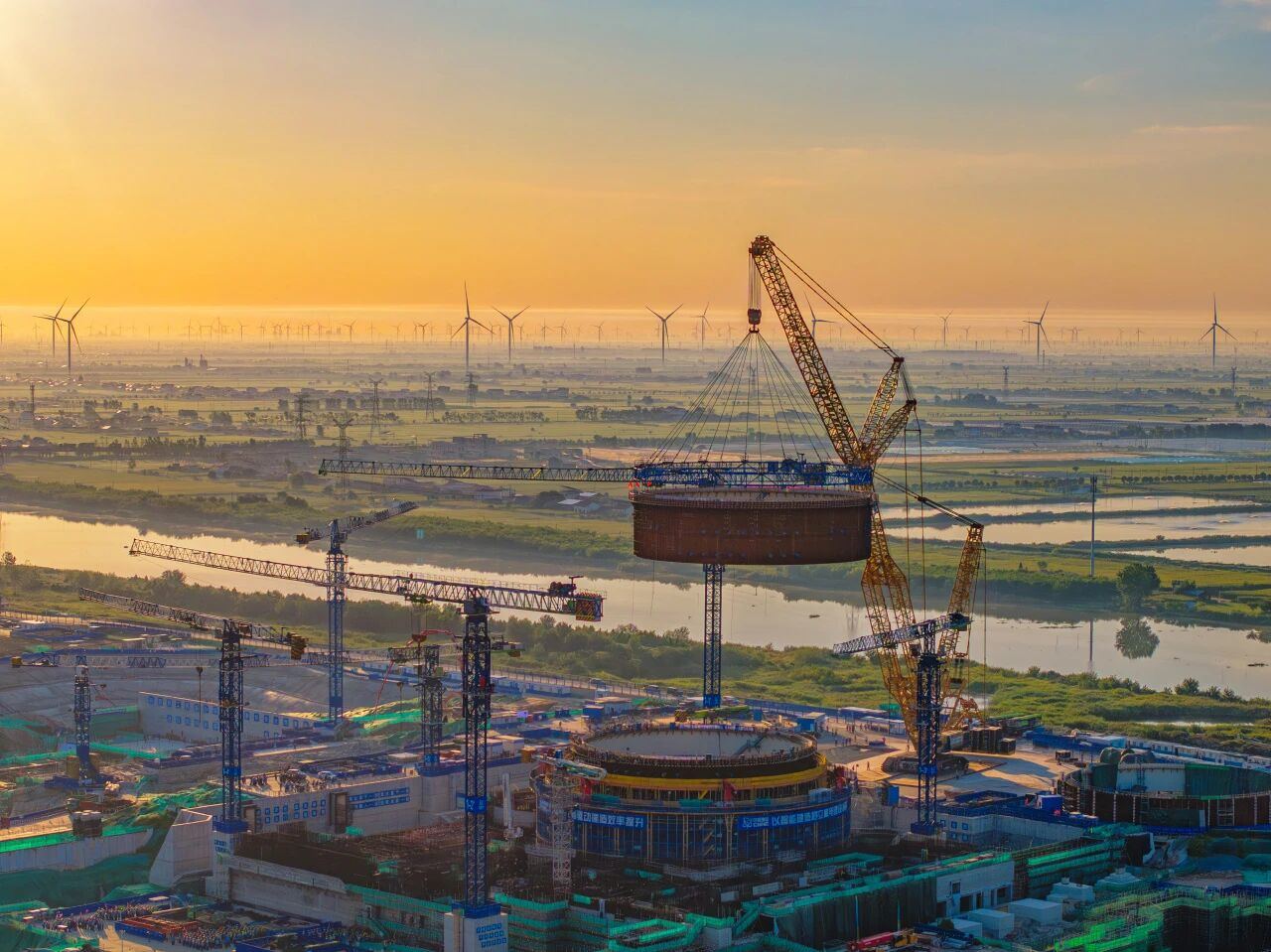

据了解,本次吊装的模块三采用两层筒体壁板拼装结构,模块自重133吨,整体起吊重量达258.52吨,模块本体高度11米,吊装就位标高15.75米。随着模块平稳落位,已安装完成的模块一、模块二与模块三连为一体,安全壳钢衬里筒体累计整体高度达到31.45米。

安全壳是核岛的核心安全屏障,钢衬里作为安全壳重要组成部分,采用模块化预制、现场拼装的施工方案,筒体共分为6个模块依次开展吊装作业。此次模块三吊装任务圆满完成,标志着江苏徐圩核能供热发电厂1号机组安全壳钢衬里筒体安装工作进度过半,为后续剩余筒体模块施工以及穹顶吊装等重大节点任务打下坚实基础。

据悉,作为国家“十五五”开局重点推进的核能项目,江苏徐圩核能供热发电厂兼顾发电与工业供热功能,建成后将充分发挥核能清洁低碳、稳定连续的能源优势,助力区域能源结构转型,为地方绿色低碳产业发展注入强劲核能动力。中核苏能充分发挥项目业主的“主人翁、主心骨、主力军”作用,严格落实核安全管理要求,项目团队全过程精细管控吊装工艺、设备状态与现场作业流程,攻坚克难保障节点按期实现,持续以高标准推进工程建设。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
全球首台国产CAP1000 50Hz屏蔽电机主泵顺利完工

全球首台国产CAP1000 50Hz屏蔽电机主泵顺利完工

近日,广东廉江核电一期工程全球首台国产CAP1000 50Hz屏蔽电机主泵顺利完工、整装待发,标志着中国三代核电核心装备自主化、国产化攻坚取得了标志性重大突破。哈电集团为该主泵提供了屏蔽电机。作为中国三代核电自主创新、产业链提档升级的重要示范工程,广东廉江核电一期工程规划建设2台单机容量125万千瓦的国产化CAP1000三代非能动压水堆机组。该工程依托自主CAP1000三代非能动核电技术,创新采用海水二次循环冷却方案,致力于打造核电开发...
中核集团首台自主化百万千瓦机组汽轮机控制保护系统成功投运

中核集团首台自主化百万千瓦机组汽轮机控制保护系统成功投运

4月12日,随着中国核电旗下福清核电3号机组在第7次换料大修后顺利实现一次启动、一次并网成功,中核集团首台自主化百万千瓦机组汽轮机控制保护系统正式投入运行 。这标志着中核集团、中国核电在核电核心控制系统自主化攻关方面取得了里程碑式进展。核电汽轮机是实现核能向电能转化的核心动力设备,汽轮机控制系统被誉为汽轮机的神经中枢,主要包含汽轮机调节系统、保护系统等核心模块,承担着全程精准调控汽轮机转速、输出功率等核心参数的重...
三门核电3号机组钢制安全壳结构整体性试验(SIT)圆满完成

三门核电3号机组钢制安全壳结构整体性试验(SIT)圆满完成

近日,由中核五公司承建的三门核电3号机组安全壳整体性试验(SIT)圆满完成。钢制安全壳结构完整性试验(SIT)是核电站调试阶段的核心里程碑,是验证核电站第三道关键安全屏障是否可靠的核心环节。试验主要针对安全壳的主体及关键组件承压焊缝进行泄漏检测,气体填充总量约8.5万立方,焊缝检漏总长度达3500余米。...
华能石岛湾核电扩建一期工程1号机组主管道顺利发运

华能石岛湾核电扩建一期工程1号机组主管道顺利发运

2026年3月24日上午,山东石岛湾核电站扩建一期工程1号机组主管道发运仪式在烟台台海玛努尔核电设备有限公司隆重举行。华能石岛湾核电开发有限公司党委副书记汪景新、中广核工程有限公司(以下简称中广核工程)设备成套与供应中心副主任刘润智、烟台台海玛努尔核电设备有限公司(以下简称玛努尔核电)董事长兼党委书记陈伟等一行出席本次发运仪式,仪式由玛努尔核电常务副总经理季峰主持。这一核安全一级关键设备的顺利发运,标志着石岛湾核电...
