澳大利亚Snowy 2.0地下电站启动永久混凝土浇筑

2026-09-23 14:58  来源:Snowy Hydro  浏览:

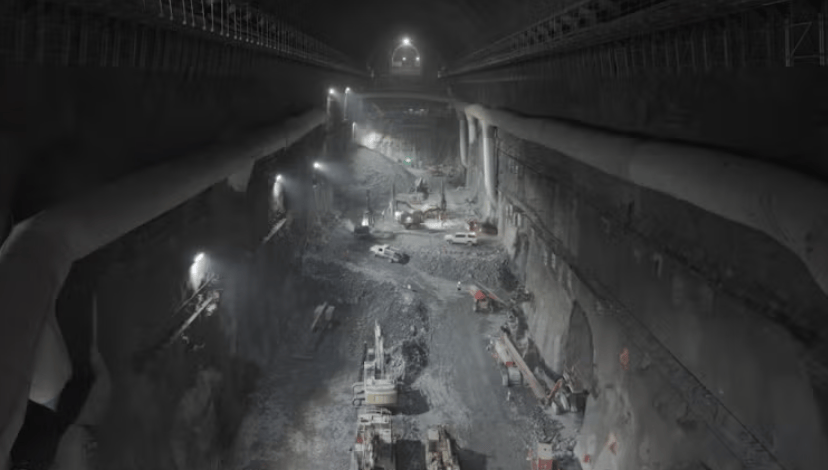

9月20日,澳大利亚Snowy Hydro宣布,Snowy 2.0抽水蓄能项目地下电站正式启动永久混凝土浇筑,工程由地下洞室开挖逐步转入电站内部结构施工和机电设备安装准备阶段。地下机器大厅和变压器大厅开挖完成度已超过90%,项目团队开始为6台可逆式水轮发电机组安装进水阀、蜗壳及其他核心设备。

据悉Snowy 2.0地下电站位于地下近1公里处,机器大厅长约251米、高约52米,变压器大厅长约223米、高约46米。两座主洞室之间的6条连接隧洞已全部完成开挖,后续将安装输电和变压设备,把6台发电机输出电力送往高压变压器系统。

未来数月,施工团队将安装首批超过1400件预制混凝土构件,用于形成发电设备、变压器及相关机电系统的内部安装结构。项目配置的6台可逆式水轮机已全部运抵澳大利亚,单台高压变压器重量超过400吨,目前正在进行最终测试。

据了解Snowy 2.0通过约27公里混凝土衬砌隧洞连接Tantangara水库和Talbingo水库,并配套约20公里施工及辅助隧洞。项目新增装机容量2200MW,设计储能规模约350GWh,主厂房、输水系统、调压设施及上下水库进出水口均采用地下或半地下工程体系。

今年2月,项目第四台隧道掘进机Monica完成调试,用于开挖17公里引水隧洞穿越Long Plain Fault Zone的区段。当时Snowy 2.0整体完成度已超过70%,地下洞室累计开挖量超过73.3万立方米,主厂房区域已完成46次永久混凝土浇筑。此次9月节点进一步转入大规模内部结构和设备安装准备。


免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
海辰家储携 ARKVOLT 与 HeroEE 双品牌亮相澳洲全能源展

海辰家储携 ARKVOLT 与 HeroEE 双品牌亮相澳洲全能源展

10月28日至29日,2026澳大利亚全能源展(All Energy Australia 2026)在墨尔本举行。作为全场景一体化储能解决方案服务商,海辰储能携旗下ARKVOLT与HeroEE双品牌亮相,重点展示ARKVOLT F8S模块化高压电池系统与HeroEE 16低压储能电池方案,以差异化技术架构,呈现专业储能技术在家庭能源场景中的应用价值。全场景一体化布局,深耕家庭能源新需求随着分布式光伏与家庭储能加速普及,家庭能源系统正从单一电量存储,向更灵活的容量配置与智能能源管理发...
昱能科技亮相澳大利亚&哥伦比亚双展,以全场景光储方案夯实全球化版图

昱能科技亮相澳大利亚&哥伦比亚双展,以全场景光储方案夯实全球化版图

近日,两大国际能源盛会陆续举行——澳大利亚国际能源展(All-Energy Australia 2026)登陆墨尔本,哥伦比亚太阳能光伏展(Expo Solar Colombia 2026)落地波哥大。昱能科技携前沿光伏+储能解决方案及多款明星产品亮相国际双展,深耕拓展亚太、拉美光储市场。澳大利亚国际能源展是亚太地区规模最大、最具影响力的清洁能源专业展会之一,汇聚了全球优质能源供需资源,吸引海量海内外专业采购商、行业从业者到场,是企业开拓澳洲及亚太新能源市场的核...
ESR拟于2027年完成收购阿奎拉清洁能源亚太1.6吉瓦资产

ESR拟于2027年完成收购阿奎拉清洁能源亚太1.6吉瓦资产

ESR近日宣布将把阿奎拉清洁能源亚太(Aquila Clean Energy APAC)纳入自身平台,交易完成后将获得横跨亚太地区的1.6吉瓦清洁能源资产组合。该交易预计于2027年第一季度正式完成,前提是满足惯例交割条件并取得适用批准。随着用电需求的持续走高与工业脱碳进程的加速,物流地产和数据中心的运营对基础设施及清洁能源的依赖日益加深。这笔投资不仅将ESR的业务成功延伸至这些联系紧密的领域,还进一步增强了其向资本合作伙伴提供更广泛、具韧性...
澳大利亚昆士兰州拟建85万千瓦天然气电站,推进审批程序

澳大利亚昆士兰州拟建85万千瓦天然气电站,推进审批程序

澳大利亚昆士兰州中部香蕉镇(Banana)附近一座规划装机容量最高达85万千瓦的天然气轮机电站正在推进审批。该项目位于比洛伊拉(Biloela)以西约20公里、香蕉镇以南约7公里处,是可再生能源合作伙伴公司(Renewable Energy Partners)拟建设的阿拉瓦能源枢纽项目(Allawah Energy Hub Project)首期工程。根据提交至澳大利亚联邦环境评估程序的文件,阿拉瓦电站建设及调试预计需要最长约两年半时间,投运后计划运行约25年。项目拟建设最多3台重型...
澳大利亚Snowy 2.0地下电站启动永久混凝土浇筑

澳大利亚Snowy 2.0地下电站启动永久混凝土浇筑

9月20日,澳大利亚Snowy Hydro宣布,Snowy 2.0抽水蓄能项目地下电站正式启动永久混凝土浇筑,工程由地下洞室开挖逐步转入电站内部结构施工和机电设备安装准备阶段。地下机器大厅和变压器大厅开挖完成度已超过90%,项目团队开始为6台可逆式水轮发电机组安装进水阀、蜗壳及其他核心设备。据悉Snowy 2.0地下电站位于地下近1公里处,机器大厅长约251米、高约52米,变压器大厅长约223米、高约46米。两座主洞室之间的6条连接隧洞已全部完成开挖,后续将...

推荐阅读

热点文章

Copyright © 能源界
