田湾核电6号机组完成穹顶吊装

2018-05-07 10:27  浏览:

2018年5月5日下午3点49分,田湾核电6号机组安全壳穹顶与筒体上口精准就位,穹顶吊装圆满完成,提前计划26天,标志着土建阶段主要任务圆满完成。

田湾6号机组于2016年9月7日开工建设,历时20个月完成穹顶吊装里程碑节点,是我国“十二五”期间新建核电机组的收官之作。田湾三期工程5、6号机组采用中核集团M310+改进型机组,新增一回路应急补水及安全壳临时喷淋改进、二次侧非能动冷却系统改进、安全壳及乏燃料水池事故后中长期排热系统改进、堆腔注水系统改进和非能动应急冷却高位水源改进等42项重要改进项,主要安全指标达到三代核电技术标准。

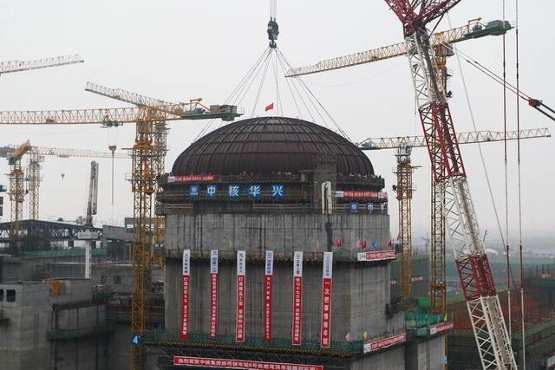

田湾6号机组反应堆穹顶及内部安装物项总重148.383吨,连同吊索具、平衡配重共计180.572吨。吊装选用额定载荷为1350吨的吊车,在不变幅、不行走的状态下,吊机起钩并经过起吊、移动、旋转、对接等一系列高精度动作,将穹顶起吊至60米后落钩、就位,一次性吊装成功,整个过程历时53分钟。

穹顶吊装是田湾6号机组建设的一级里程碑节点。按照工程安排,核岛穹顶吊装后,核电站重要的核岛主设备安装工作将在核岛内逐步展开。中国核电工程有限公司作为田湾5、6号机组的总承包方,有力保障了穹顶吊装节点的提前实现。

田湾5、6号两台百万千瓦级核电机组建成投产后相当于每年减少燃煤520万吨,可以有效减排二氧化碳、二氧化硫、氮氧化物和烟尘等污染物,显著改善区域坏境,带来可观的环境、经济和社会效益。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
中国煤炭工业协会发布《2020煤炭行业发展年度报告》

中国煤炭工业协会发布《2020煤炭行业发展年度报告》

3月3日,报告显示,2020年全国煤炭产量39亿吨,到“十四五”末,国内煤炭产量控制在41亿吨左右,全国煤炭消费量控制在42亿吨左右。全国煤矿数量控制在4000处左右,建成智能化煤矿1000处以上。培育3-5家具有全球竞争力的世界一流煤炭企业。推动企业兼并重组,组建10家亿吨级煤炭企业。
两会前瞻 | 盘点两会代表的储能 +新能源汽车提案

两会前瞻 | 盘点两会代表的储能 +新能源汽车提案

碳中和、碳达峰确定目标下,在此过程中扮演重要角色的锂电池发展迅猛。2021年全国两会召开在即,围绕锂电池、新能源汽车、储能相关的提案也备受关注。
2021郑州环博会展位预定火热进行中

2021郑州环博会展位预定火热进行中

2021中国(郑州)国际生态环保产业博览会定于2021年8月27日-29日在河南郑州国际会展中心隆重举行。
特斯拉上海超级工厂将扩建,或将生产2.5万美元的新车型

特斯拉上海超级工厂将扩建,或将生产2.5万美元的新车型

据国外媒体报道,电动汽车制造商特斯拉公司据传可能将获得上海自贸区临港一工业用地使用权,这块土地位于该公司上海电动汽车超级工厂旁边,面积超过100英亩。此举是特斯拉电动汽车上海超级工厂高速扩张的最新体现。该工厂在2019年完成第一阶段建设之后,于2020年投入生产。
两会前瞻 | 广汽集团曾庆洪:推进智能网联新能源汽车发展

两会前瞻 | 广汽集团曾庆洪:推进智能网联新能源汽车发展

3月2日,第十三届全国人大代表,广汽集团党委书记、董事长曾庆洪在全国两会召开前夕,结合汽车行业关注的焦点发布了5条建议,这其中包含推进智能网联汽车发展、加强国产车载芯片竞争力等备受关注的话题。

推荐阅读

热文

关于我们 | 广告服务 | 联系我们 | 免责声明
京ICP备16023390号-2 Copyright © 能源界 服务台:010-63990880
