中国三门核电站3号机组汽轮发电机组已完成2小时盘车试验,具备可用条件

2026-02-27 14:31  来源:维度网  浏览:

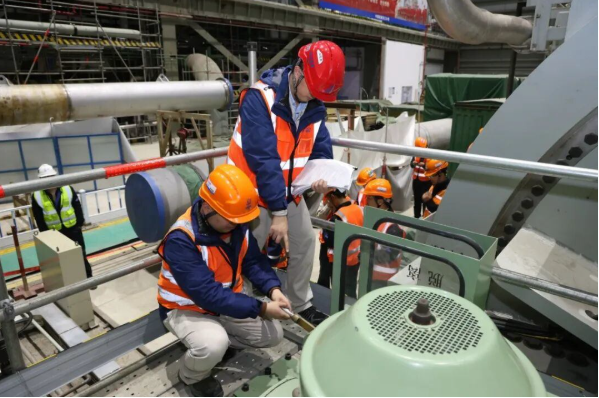

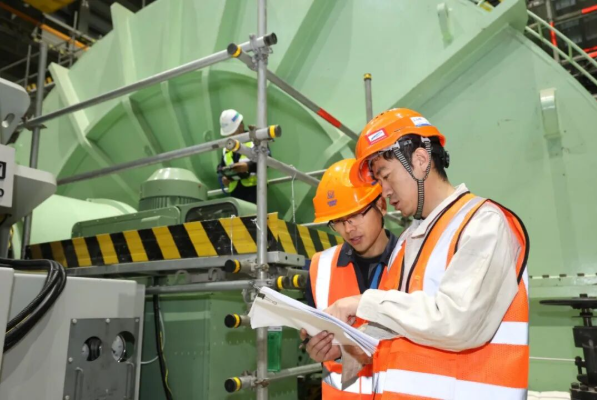

2月25日23时30分,中国三门核电3号机组汽轮发电机组完成2小时盘车试验,各项参数均处于正常范围,标志着汽轮机盘车装置已具备可用条件。顺利完成这一节点不仅为后续实施凝汽器抽真空创造了良好前提,也推动3号机组向热试和汽轮机非核蒸汽冲转目标更进一步。

三门核电3号机组采用的汽轮机是四缸、单轴、六排汽、凝汽式设计,位于常规岛汽轮机厂房8.5米运转层。汽轮机盘车可用是三门核电项目常规岛工艺调试过程中的里程碑节点,经此次专项验证,确认盘车运行稳定可靠,符合预期标准。汽轮发电机组盘车试验,既是对前期安装质量的综合验证,更是主机系统安全实现冲转并网的前提保障。

为确保3号机组盘车可用节点安全高效实现,三门核电二期工程调试队在调试控制中心(SCC)的统一指挥下,严格落实“追求卓越·改革破局”年工作部署,强化统筹协同、严守核安全底线,细化专项方案,抓实全过程质量管控,调试与工程人员团结协作、轮班作业,克服润滑油冲洗油质要求远高于国标要求和冲洗周期长、防异物等级高、临措恢复工程量大等困难,并先后解决了氢气密封油管线倾斜度缺陷、前轴承箱异音等一系列问题,以严慎细实的作风保障盘车试验一次成功。

站在“十五五”开局新起点,三门核电将深入贯彻集团公司战略部署,锚定“十五五”高质量发展规划目标,坚持创新驱动、深化改革攻坚,以实干担当奋力推进工程建设,为打造一流核电工程、服务国家能源战略贡献坚实力量。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
相关推荐
台电提交马鞍山核电站重启计划,审查流程复杂且重启尚需时日

台电提交马鞍山核电站重启计划,审查流程复杂且重启尚需时日

台湾电力公司(台电)已向核安全委员会提交马鞍山核电站重启计划。此前,根据台湾逐步淘汰核电政策,该核电站两台机组分别于2024年7月和2025年5月因40年运行许可证到期而停运。去年5月,台湾通过《核反应堆设施规制》修正案,允许核电站运营商在现有40年期限外申请20年许可证续期,核电站运行寿命或延长至60年。台电称,此次提交的许可证续期申请及相关文件已获经济部批准,计划包含机组现状及运行时间表、人员配置及培训等五个主要部分。核安全委...
中老500千伏联网调度协议正式签订

中老500千伏联网调度协议正式签订

3月23日,中老500千伏联网调度协议在老挝万象正式签署。此举标志着中老电力互联互通全面进入规范化、制度化运行新阶段,是中老能源合作走深走实的标志性突破,也是双方共建一带一路、携手打造中老命运共同体的又一项重要成果。此次签署的调度协议立足中老跨国电网互联互通运行实际,聚焦跨境电力调度核心关键环节,进一步明晰各方权责,健全跨境电网协同管控机制,构建起权责清晰、运行高效、响应快速的跨国联网调度运行体系。协议正式生效落地后...
中国华能集团石岛湾核电扩建工程1号核岛SG首个模块吊装就位

中国华能集团石岛湾核电扩建工程1号核岛SG首个模块吊装就位

2026年2月26日上午,中国华能石岛湾核电扩建一期工程完成重要施工节点。当天7时36分,1号核岛首个SG模块开始起吊,经过提升、回转、变幅、吊装行走等系列作业,于10时精准吊装就位。本次吊装的SG模块为反应堆厂房蒸汽发生器隔间,起吊重量约197吨。该模块采用厂外分块预制+现场拼装+整体吊装的方式进行施工。相比传统的钢筋混凝土作业方法,这一模式有助于减少钢筋绑扎、支模等现场作业量,改善施工环境,优化人力配置,同时避免多专业交叉施工带来的...
2025中国核安全成绩单:99台机组零事故,发电量增4.91%

2025中国核安全成绩单:99台机组零事故,发电量增4.91%

2025年,生态环境部(国家核安全局)坚持依法严格监管,核与辐射安全得到有效保障。过去一年,中国大陆99台核电机组(已发放运行许可证62台、建造许可证37台)、21座民用研究堆(在役17座、在建2座、退役中2座)、21座民用核燃料循环设施(运行20座、在建1座)运行安全稳定、建造质量受控,未发生国际核与辐射事件分级表(根据安全影响从小到大,分为0至7级)2级及以上核事件或核事故。核电厂运行安全性能满足相应安全目标,非计划停堆4次。约17.8万枚在...
中国三门核电站3号机组汽轮发电机组已完成2小时盘车试验,具备可用条件

中国三门核电站3号机组汽轮发电机组已完成2小时盘车试验,具备可用条件

2月25日23时30分,中国三门核电3号机组汽轮发电机组完成2小时盘车试验,各项参数均处于正常范围,标志着汽轮机盘车装置已具备可用条件。顺利完成这一节点不仅为后续实施凝汽器抽真空创造了良好前提,也推动3号机组向热试和汽轮机非核蒸汽冲转目标更进一步。三门核电3号机组采用的汽轮机是四缸、单轴、六排汽、凝汽式设计,位于常规岛汽轮机厂房8.5米运转层。汽轮机盘车可用是三门核电项目常规岛工艺调试过程中的里程碑节点,经此次专项验证,确认...
